鎮遠供電局冒雨奮戰 及時恢復606戶正常供電(圖)
- 在線投稿 投稿信箱:tougao@qdn.cn 新聞熱線:8222000 投稿QQ:449315
- 時間:2010-6-16 0:40:21 來源:鎮遠門戶網

據鎮遠門戶網消息 近日,鎮遠供電局搶修突擊隊9人在10千伏“羊大”線T大園子支線26號、27號桿處冒雨苦戰4小時,及時恢復了該支線8臺變壓器及606戶的正常供電。
10千伏“羊大”線T大園子支線26號、27號桿,因普降暴雨,導致山體滑坡,兩基電桿倒桿后全部被泥石流掩埋,倒桿地點地處大地鄉雙壩村中地龍組,山路崎嶇,多處被洪水沖斷,搶修物資無法運抵現場。為了及時恢復供電,搶修突擊隊員冒雨用鋤頭、鐵鍬等工具,從塌方的泥石流中挖出被掩埋的電桿,在確定電桿未受損的情況下,決定作臨時改道處理,在實施道路搶險施工隊伍的支持下,用挖土機將兩基電桿從泥石流中吊出,突擊隊員將電桿抬運到改道地點,迅速挖坑、立桿、架線,下午17時,在突擊隊員冒雨苦戰4小時后,恢復了正常供電。

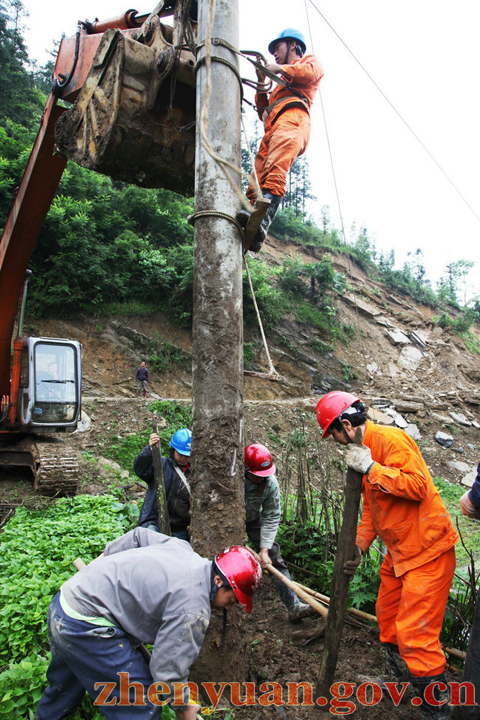

據悉,從5月31日到6月1日僅2天,鎮遠大部分地區降雨都在126mm以上,因山體滑坡和泥石流等自然災害的影響,共造成線路倒桿9基,斷線11處,隱患16起,影響變壓器停電74臺,3000余戶受到停電影響,截止到6月2日18時,所有搶修工作已全面完成,安全隱患已排除,全部恢復正常供電。圖一:突擊隊員在泥石流中挖掘電桿;圖二:搶修立桿現場
(王順余)
更多關于 的新聞
9公里長隧道鎮遠開工(圖)
鎮遠余熱發電節能技改項目開工
鎮遠縣面向就業困難人員開展烹飪技能培訓
鎮遠古鎮第一屆“百龍杯”網絡征文圓滿結束
省環保廳郭猛深入鎮遠縣污水處理廠調研
鎮遠:沉淀著的美麗
鎮遠優化布局調整結構壯大工業經濟總量
十余名職工為維護其勞動合法權益堅持到底
2010年鎮遠的第一場雪(圖)
